Una piattaforma frigorifera ortofrutticola vive in equilibrio critico. Un blackout di quattro ore in piena estate puo’ distruggere centinaia di tonnellate di merce fresca. La norma ISO 22301:2019 fornisce il metodo per calcolare i tempi critici di ogni cella e pianificare la risposta. Il parametro MTPD misura le ore massime prima del deperimento. Il parametro RTO fissa il tempo obiettivo per riattivare i generatori. Questo articolo spiega come costruire il piano di continuita’ operativa e gestire le emergenze con un modulo AppSheet.
Cosa succede quando si spegne tutto
Tre di notte. Un fulmine colpisce la cabina elettrica del magazzino. Il quadro generale scatta. Le luci si spengono. I compressori si fermano. Le celle frigo smettono di raffreddare. In quel momento, la temperatura interna comincia a salire.
Dentro quelle celle ci sono 200 tonnellate di fragole, mirtilli e lattuga di IV gamma. Ogni minuto conta. Se non riattivi il freddo entro poche ore, la merce diventa invendibile. Non puoi rallentare il processo. Non puoi tornare indietro. La perdita e’ totale.
Questo scenario non e’ teorico. Succede ogni estate in decine di stabilimenti ortofrutticoli. La domanda non e’ se capiterà. La domanda e’ se il tuo magazzino e’ preparato.
La norma ISO 22301:2019 e il piano di continuita’
La norma internazionale ISO 22301:2019 definisce i requisiti per costruire un sistema di gestione della continuita’ operativa. In inglese si chiama Business Continuity Management System. Lo standard si integra con la ISO 9001 sulla qualita’ e con la ISO 22000 sulla sicurezza alimentare grazie alla struttura comune Annex SL.
L’emendamento del 2024 aggiunge la valutazione dei rischi legati ai cambiamenti climatici. Per le piattaforme frigo, questo significa considerare le ondate di calore, le alluvioni e gli eventi meteo estremi nel piano di emergenza.
In pratica, la norma ti chiede di fare una cosa fondamentale. Devi calcolare esattamente quanto tempo hai prima che il danno diventi irreversibile. Inoltre, devi definire quanto tempo ti serve per riattivare il servizio. Se il secondo numero e’ piu’ grande del primo, hai un problema.
I parametri BIA: MTPD, RTO, RPO e MBCO
Il cuore operativo dello standard e’ l’Analisi d’Impatto sull’Attivita’, nota come BIA. Questa analisi produce quattro parametri fondamentali.
Il primo e’ il MTPD. Questa sigla indica il tempo massimo tollerabile di interruzione. Per una cella frigo a due gradi con piccoli frutti, il MTPD puo’ essere di sei ore. Superato quel limite, la merce si deteriora in modo irreversibile.
Il secondo e’ il RTO. Questa sigla indica il tempo obiettivo per ripristinare il servizio. Se il tuo MTPD e’ di sei ore, il piano deve garantire un RTO di tre ore. In pratica, devi accendere i generatori e riattivare il freddo entro tre ore dal blackout.
Il terzo e’ il RPO. Questa sigla indica la quantita’ massima di dati che puoi permetterti di perdere. Se il gestionale WMS va in crash durante l’emergenza, quante ore di tracciabilita’ rischi di perdere?
Il quarto e’ il MBCO. Questa sigla indica il livello minimo di operativita’ da mantenere durante la crisi. Per esempio, devi garantire almeno il freddo nelle celle con la merce piu’ deperibile.
I cinque scenari di crisi per il magazzino ortofrutticolo
La norma ti chiede di identificare gli scenari di crisi piu’ probabili e di preparare una risposta per ciascuno. Per una piattaforma frigo, i principali sono cinque.
Il primo e’ il blackout elettrico prolungato. La rete nazionale si interrompe per piu’ di due ore. Devi avviare i gruppi elettrogeni aziendali in tempi rapidissimi. Se non hai generatori con potenza sufficiente, la merce e’ a rischio.
Il secondo e’ il guasto catastrofico della centrale frigo. I compressori si bloccano. Una fuga massiva di gas refrigerante svuota il circuito. In questo caso, devi avere un accordo con un fornitore di gruppi frigoriferi mobili.
Il terzo e’ l’evento meteo estremo. Un’alluvione blocca le strade e allaga i locali tecnici. Devi prevedere il trasferimento della merce presso magazzini partner convenzionati.
Il quarto e’ l’incendio nel deposito imballaggi. I fumi contaminano la merce nelle celle adiacenti. Devi isolare i reparti e attivare la procedura di evacuazione.
Il quinto e’ il cyberattacco al sistema gestionale. Il WMS si blocca e le spedizioni verso la GDO si fermano. Devi avere una procedura di tracciabilita’ alternativa.
Il piano non deve restare nel cassetto
La norma ISO 22301 richiede esercitazioni periodiche. Un piano di emergenza che nessuno conosce e’ inutile. Devi testare i tempi reali di risposta almeno una volta all’anno.
In pratica, simuli un blackout. Cronometri il tempo di avviamento dei generatori. Verifichi che la catena di comunicazione funzioni. Misuri se il tuo RTO reale corrisponde a quello previsto dal piano.
Inoltre, devi assegnare ruoli chiari. Chi dichiara lo stato di emergenza? Chi avvia i generatori? Chi avvisa i clienti GDO? Chi monitora le temperature nelle celle? Se queste domande non hanno una risposta precisa, il piano non funziona.

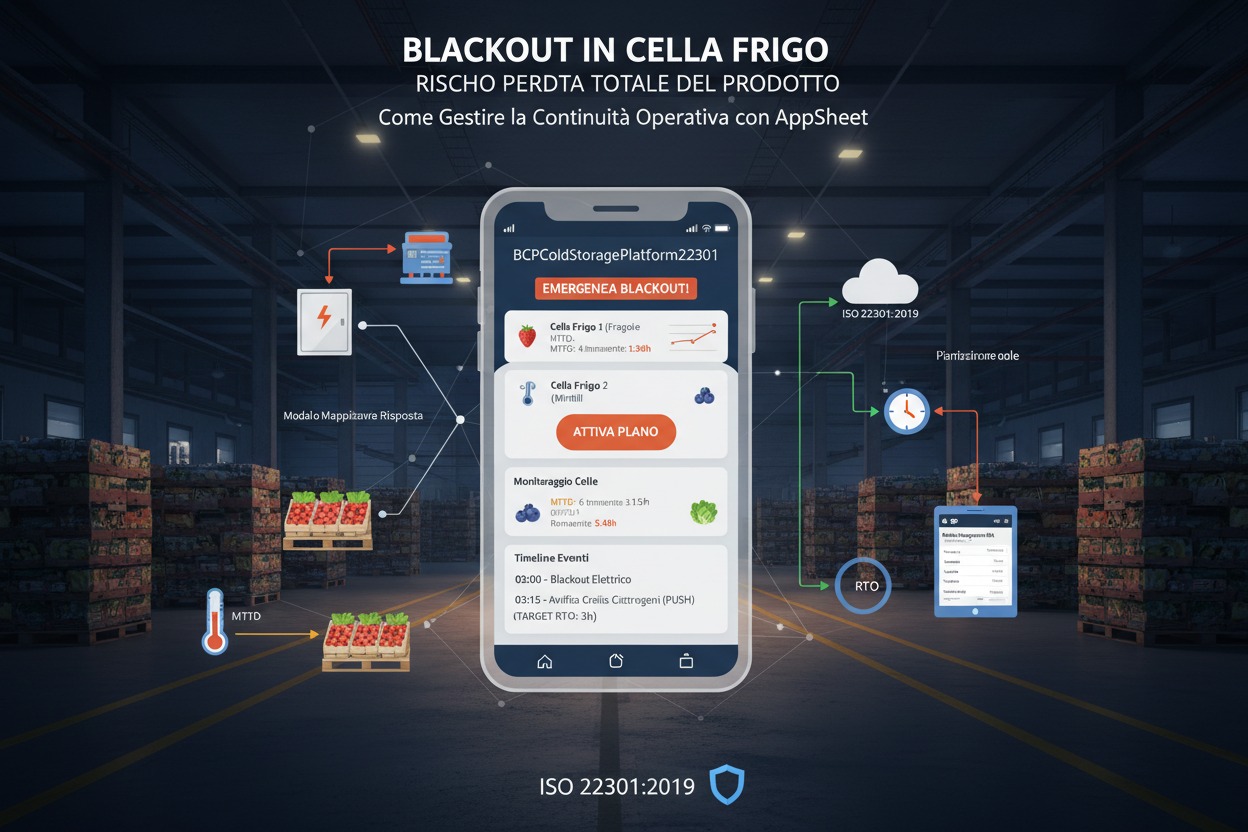

Il modulo AppSheet BCPColdStoragePlatform22301
Per trasformare il piano cartaceo in uno strumento operativo, il modulo no-code BCPColdStoragePlatform22301 funziona su smartphone e guida le squadre durante la crisi.
Il modulo Mappatura BIA registra per ogni cella i parametri critici. Tu inserisci il tipo di prodotto stoccato, la temperatura di esercizio, il volume in tonnellate e il MTPD calcolato. L’app mostra su una dashboard quali celle hanno il margine piu’ stretto.
Il modulo Pulsante Attivazione permette al Plant Manager di dichiarare lo stato di emergenza con un tocco. L’app invia notifiche push a tutti i membri del Crisis Team. Da quel momento, parte la timeline degli eventi.
Scopri come monitorare le celle frigo del tuo magazzino dallo smartphone
Checklist d’emergenza e report post-evento
Il modulo Checklist Emergenza guida gli operatori passo dopo passo. Verifica il funzionamento dei generatori. Controlla la commutazione delle valvole. Isola le celle danneggiate. Invia i messaggi di avviso ai clienti GDO e ai vettori. Ogni azione viene registrata con data e ora.
Il modulo Monitor Temperature traccia i gradi in ogni cella durante l’emergenza. L’app calcola la massa termica residua e stima il tempo rimanente prima del deperimento. In questo modo, sai esattamente quali lotti salvare per primi.
La dashboard genera il Report Post-Disaster Recovery in formato PDF. Il documento include la cronologia degli eventi, le temperature misurate, i tempi di intervento e il valore della merce salvata. Con un singolo click, fornisci alle compagnie assicurative e alla GDO un verbale dettagliato e tracciabile.
Richiedi una consulenza per strutturare il piano di continuita’ del tuo stabilimento
Fonti
FreshLogic — Celle frigo smartphone: monitoraggio magazzino ortofrutta
FreshLogic — Alert magazzino ortofrutticolo: prodotti in scadenza
FreshLogic — AppSheet tracciabilita’ lotti magazzino ortofrutta
ISO — ISO 22301:2019 Security and resilience, Business continuity management systems: https://www.iso.org/standard/75106.html
ISO — ISO 22301:2019/Amd 1:2024 Climate action changes: https://www.iso.org/standard/86257.html
FAQ
Il MTPD indica il tempo massimo tollerabile di interruzione prima che il danno diventi irreversibile. Per una cella frigo a due gradi con piccoli frutti, questo tempo puo’ essere di poche ore. Se non ripristini il freddo entro quel limite, la merce si deteriora e la perdita e’ totale. Calcolare l’MTPD di ogni cella e’ il primo passo del piano di continuita’.
L’RTO e’ il tempo obiettivo per riattivare un servizio dopo un guasto. Per esempio, riaccendere i generatori entro tre ore dal blackout. L’RPO indica la quantita’ massima di dati che puoi perdere. Per esempio, quante ore di registrazioni WMS rischi di perdere se il server va in crash durante l’emergenza. Entrambi i parametri vanno definiti nel piano BIA.
Si’. La norma adotta una struttura flessibile che si adatta a qualsiasi dimensione di piattaforma frigorifera. Per un piccolo magazzino, il piano e’ piu’ snello ma i principi sono gli stessi. Devi calcolare i tempi critici, definire le risorse di emergenza e assegnare i ruoli. La complessita’ del piano dipende dalla dimensione dell’impianto e dal valore della merce stoccata.
La norma richiede esercitazioni periodiche. La prassi consolidata prevede almeno una simulazione all’anno. Durante il test, cronometri i tempi reali di avviamento dei generatori, verifichi la catena di comunicazione e misuri il rispetto dell’RTO. Se i tempi reali superano quelli previsti dal piano, devi aggiornare le procedure.
L’app permette al Plant Manager di attivare lo stato di crisi con un tocco e invia notifiche automatiche al Crisis Team. La checklist guida gli operatori nelle verifiche dei generatori e delle valvole. Il modulo temperatura traccia i gradi nelle celle e calcola il tempo rimanente prima del deperimento. La dashboard genera il Report Post-Disaster in PDF per le assicurazioni.
#DalBancaleAlDato
